Город Судебный квартал на Тучковом буяне: бюджет вырос до 62,5 млрд

Судебный квартал на Тучковом буяне: бюджет вырос до 62,5 млрд

На Тучковом буяне завершается возведение основных зданий Судебного квартала, стоимость контракта достигла 62,5 миллиарда рублей. Рассказываем о расположении объектов, сроках и судьбе обещанного парка.

1
Судебный квартал на Тучковом буяне: бюджет вырос до 62,5 млрд | Источник: Михаил Огнев / FONTANKA.RUСудебный квартал на Тучковом буяне: бюджет вырос до 62,5 млрд | Источник: Михаил Огнев / FONTANKA.RU
Источник:
Михаил Огнев / FONTANKA.RU
Строительство Судебного квартала на Тучковом буяне в Санкт-Петербурге вышло на финальную стадию. Недавно финансирование проекта увеличили на 5,7 миллиарда рублей. 18 мая зафиксировано текущее состояние стройплощадки.

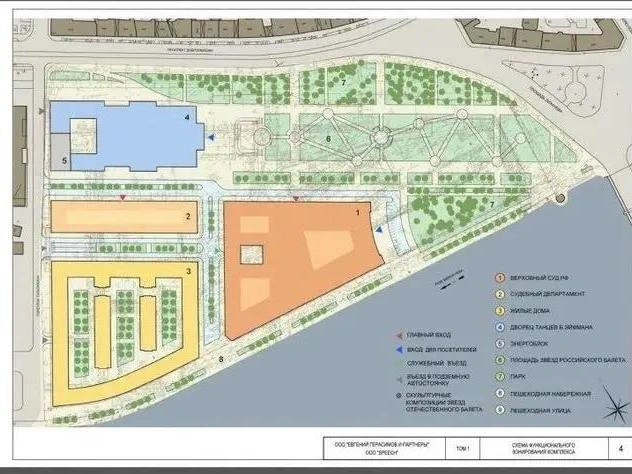

Схема расположения зданий на участке остается прежней | Источник: «Герасимов и партнеры»Схема расположения зданий на участке остается прежней | Источник: «Герасимов и партнеры»
Схема расположения зданий на участке остается прежней
Источник:

«Герасимов и партнеры»

На снимках видно, что все основные здания — Верховный суд, Судебный департамент, жилой комплекс для судей и Дворец танца — уже возведены в конструкциях. Продолжается рост жилых корпусов, ведется облицовка и отделка.

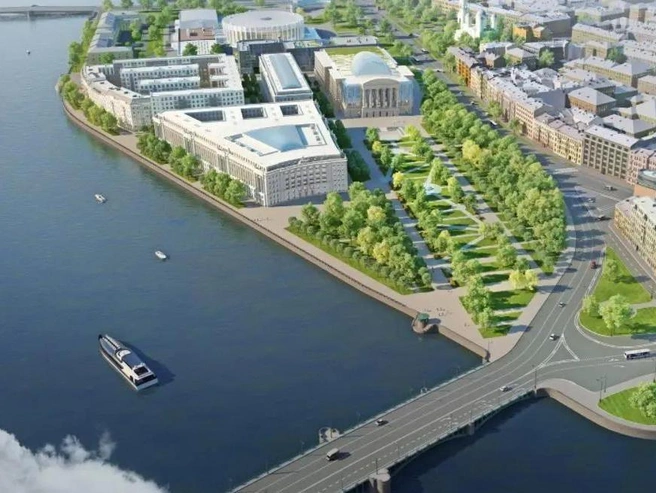

Рендер с актуальной планировкой, хотя сам рендер устарел | Источник: Скриншот сайта egp.spb.ruРендер с актуальной планировкой, хотя сам рендер устарел | Источник: Скриншот сайта egp.spb.ru
Рендер с актуальной планировкой, хотя сам рендер устарел
Источник:

Скриншот сайта egp.spb.ru

Планировка территории

В западной части участка с севера на юг расположатся: Дворец танца Бориса Эйфмана, вытянутое здание Судебного департамента и жилой комплекс для сотрудников Верховного суда. Восточнее этих объектов находится само здание Верховного суда. Северо-восточная часть пока без конкретики: заключены контракты на благоустройство, крупнейший — на сумму более 1,3 миллиарда рублей, однако техническое задание остается закрытым.
Ранее в Смольном упоминали, что на территории предусмотрен общедоступный подземный паркинг и подземный переход у площади Академика Лихачёва (уже открыт). Также планировалось обустройство парка с фонтанным комплексом и реконструкция набережной от Биржевого до Тучкова моста.

Стоимость проекта

Первоначальная цена контракта составляла около 36 миллиардов рублей, но затем существенно выросла. На подорожание материалов и работ по смете выделили лишь 1,3 миллиарда. Однако в 2025 году на дополнительные работы начислили 20 миллиардов — примерно в тот же период, когда стало окончательно ясно, что парка на Тучковом буяне не будет. Еще одно значительное увеличение произошло на прошлой неделе: добавили 5,7 миллиарда рублей. В итоге актуальная стоимость контракта — 62,541 миллиарда рублей.
Финансирование по годам: в 2025 году — 20 миллиардов, в 2026 году — 12,7 миллиарда, на 2027 год пока записано лишь 766 миллионов рублей, но эта сумма может быть увеличена.

Сроки завершения

Контракт рассчитан до конца 2028 года. Осенью 2025 года исполняющий обязанности председателя Верховного суда Юрий Иваненко заявлял, что по самому оптимистичному варианту переезд из Москвы в Петербург может состояться во второй половине 2027 года. Однако оптимизм может быть преждевременным: недавно началось перепроектирование стройки за полмиллиарда рублей.
Отдельная ситуация с Дворцом танца Эйфмана. Это здание оставалось в планах развития территории независимо от смены концепций — гостиница, парк или Судебный квартал. Балетмейстер недоволен сроками строительства и поставкой оборудования, обращался в Счетную палату и лично к президенту Владимиру Путину. Глава государства пообещал взять ситуацию под контроль и сделать возможным ввод дворца в 2027 году, к 50-летию театра.

Судьба обещанного парка

Несостоявшийся парк на Тучковом буяне стал одним из главных градостроительных курьезов последних лет. Губернатор Александр Беглов обещал большой парк со ссылкой на руководство страны, концепцию презентовал президенту, а позже в интервью назвал парк идеей Путина. Проводился конкурс архитектурных проектов, у горожан спрашивали название будущего парка. Но все эти усилия оказались напрасны: строительство идет по первоначальному плану Судебного квартала.
